Postavljanje pristupnika za naljepnice na elektroničkim policama ne bi se trebalo temeljiti samo na nizu brošura ili tlocrtu kruga-. Metalne police, hladnjače, gustoća zaliha, zidovi, visina montaže, druga bežična oprema i količina ažuriranja cijena mogu promijeniti način na koji ESL mreža radi u stvarnoj trgovini.
Brzi odgovor:Napravite preliminarni plan pristupnika iz trenutnog izgleda trgovine, a zatim ga potvrdite stvarnim pristupnicima i reprezentativnim oznakama. Testirajte teške položaje polica, normalna i skupna ažuriranja, kvar pristupnika, vidljivost izuzetaka i konačnu potvrdu uređaja. Odobrite samo konfiguraciju koja je ispravljena, ponovno testirana i dokumentirana.

Anelektroničko rješenje za naljepnice na policamaobično kombinira oznake, pristupnike ili pristupne točke, platformu za upravljanje i veze sa sustavima cijena ili proizvoda. Pouzdana pokrivenost stoga nije samo RF pitanje. To je sposobnost isporuke ispravnog ažuriranja, identificiranja kvarova i dokazivanja da je predviđena oznaka dosegla odobreno konačno stanje.
Što ESL Gateway plasman mora dokazati
Gateway prenosi promet ažuriranja između upravljačke platforme i oznaka na prodajnom katu. Ovisno o sustavu, ista mrežna komponenta može se zvati pristupnik, bazna stanica, pristupna točka ili komunikacijski kontroler. Šire objašnjenje tijeka rada sustava dostupno je u ovom vodiču zakako funkcioniraju elektroničke oznake na policama.
Sustavi-temeljeni na Bluetooth-u mogu implementiratiBluetooth elektronički profil naljepnice na polici, koji specificira kako Bluetooth klijent kontrolira i ažurira ESL uređaje. Drugi sustavi mogu koristiti vlasničku 2,4 GHz, Sub-GHz, Wi-Fi ili neku drugu arhitekturu. Odabrani protokol utječe na alate za istraživanje, dostupne indikatore signala, pridruživanje pristupnika, ponašanje potvrde i planiranje kanala. Korisno je pregledati razlike izmeđuBluetooth, Wi-Fi i Sub-GHz ESL komunikacijaprije definiranja ispitne metode.
Nominalni raspon nije upotrebljiva pokrivenost
Raspon dobavljača opisuje performanse pod definiranim uvjetima. Upotrebljiva pokrivenost je rezultat koji zahtijeva trgovac u instaliranoj trgovini.
Zona se ne bi trebala smatrati upotrebljivom samo zato što jedna oznaka prima jednu naredbu. Projekt treba utvrditi:
- Reprezentativne oznake dosljedno primaju ispravno ažuriranje.
- Normalna i skupna ažuriranja dovršavaju se unutar odobrenog poslovnog prozora.
- Nepotvrđene oznake ostaju vidljive u postupku iznimke.
- Stariji ili odgođeni događaji ne mogu prebrisati noviji sadržaj.
- Kritična područja ostaju upravljiva kada pristupnik ili backhaul veza ne uspije.
- Ispravna fizička naljepnica povezana je s ispravnim proizvodom i položajem police.
Brzina ažuriranja također ovisi o tehnologiji prikaza, veličini slike, valnom obliku, rasporedu platforme i opterećenju mreže. Zasebne upute zaESL stope osvježavanja i performanse prikazamože pomoći timovima da izbjegnu svaljivanje krivnje za svako sporo ažuriranje na RF pokrivenost.

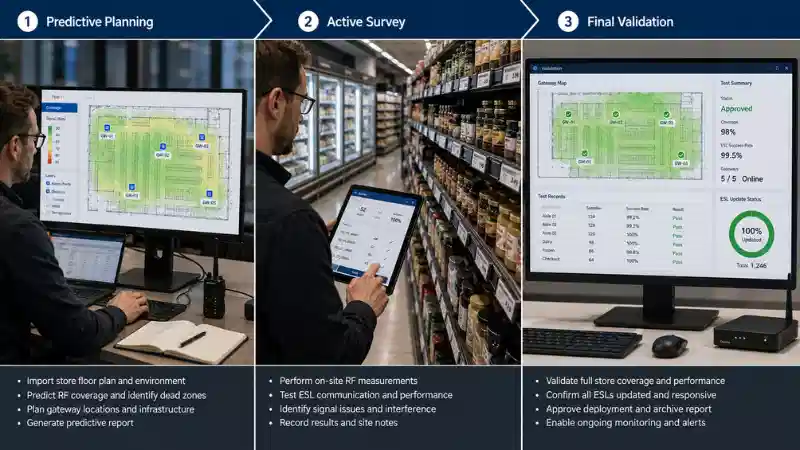

Upotrijebite tro-Stage ESL RF Site Survey
Obranjiva anketa odvaja planiranje od validacije. Tri faze u nastavku sprječavaju da se prediktivni dizajn pogrešno zamijeni s dovršenom instalacijom.

Faza 1: Preliminarno prediktivno planiranje
Upotrijebite trenutni tlocrt, raspored ugradnje, informacije o stropu, dostupnost mreže, moguće točke ugradnje i dokumentirane pretpostavke dobavljača za izradu početnog izgleda pristupnika.
Ova faza bi trebala identificirati vjerojatne zone pokrivenosti i očite rizike, ali ne bi trebala odobriti konačni broj pristupnika. Radijus planiranja ne može reproducirati opskrbljene police, konstrukciju zamrzivača, radijske refleksije, orijentaciju naljepnica ili živo bežično okruženje trgovine.
Faza 2: Aktivna anketa-na mjestu
Instalirajte pristupnike privremene ili konačne-pozicije i koristite odobrene modele oznaka za slanje stvarnih ažuriranja s reprezentativnih lokacija. Zabilježite sva RF mjerenja-koja podržava dobavljač i stvarni operativni rezultat.
Opće upute za bežičnu implementaciju odNIST o industrijskim bežičnim sustavimanaglašava razumijevanje postojećih bežičnih uređaja, radnih pojaseva, izvora smetnji i instaliranog okruženja. Za ESL projekte ta se načela moraju kombinirati s testiranjem-ažuriranja pravih oznaka.
Faza 3: Završna provjera-instalacije
Ponovite kritične testove nakon što su pristupnici fiksirani na svoje odobrene položaje, police su opskrbljene, oprema za hlađenje radi i normalni sustavi trgovine su aktivni. Spremite konačnu mapu pristupnika i dokaze testiranja kao osnovu za implementaciju.
Ova završna provjera valjanosti razlikuje se od općeg hardverskog rada obuhvaćenog uvodič za postavljanje elektroničke naljepnice na polici. Instalacija potvrđuje da su komponente montirane i spojene; RF validacija potvrđuje da instalirani sustav radi u stvarnom okruženju.
Što prikupiti prije ulaska u trgovinu
Istraživanje lokacije postaje sporije i manje pouzdano kada tim otkrije osnovne informacije o rasporedu ili infrastrukturi tek nakon početka testiranja. Prije posjeta prikupite:
| Informacija | Zašto je važno |
|---|---|
| Trenutni tlocrt | Definira prolaze, blagajne, servisne prostore, primanje, stražnje prostorije, zidove, stupove i polukate. |
| Plan ugradnje i opreme | Identificira čelične gondole, rashladne kutije, zamrzivače, kaveze za stoku, velike zaslone i druge potencijalne prepreke. |
| Podaci o stropu i montaži | Prikazuje visinu, odobrene točke ugradnje, rute kabela, zahtjeve za podizanje i budući pristup za održavanje. |
| Lokacije napajanja i mreže | Sprječava odabir radi{0}}pogodnog položaja gdje se ne može osigurati siguran backhaul ili napajanje. |
| Modeli oznaka i gustoća | Osigurava da anketa koristi uređaje, orijentacije i gustoće zona namijenjene za izvođenje. |
| Ažurirajte radno opterećenje | Definira rutinska ažuriranja, najveće promocije, operativna upozorenja i sve događaje ažuriranja u cijeloj trgovini koje mreža mora podržavati. |
| Poslovno-kritične zone | Identificira područja u kojima netočna ili zastarjela cijena stvara najveći klijentski ili operativni rizik. |
Odabir dobavljača također utječe na ono što se može mjeriti i potvrditi. Prije ankete provjerite ove tehničke mogućnosti kao dioodabir rješenja za maloprodajnu elektroničku naljepnicu na policama.

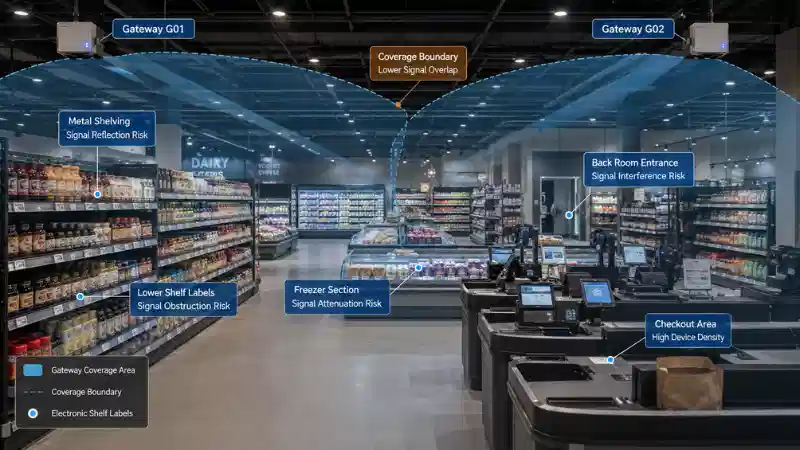

Mapirajte najrizičnije-RF zone trgovine
Tlocrt bi trebao postati mapa rizika prije nego što se instaliraju pristupnici kandidati. Započnite s područjima koja će najvjerojatnije izložiti slab dizajn.
Metalne police i gusti izlozi
Metal može reflektirati, blokirati ili preusmjeriti radio signale. Testirajte naljepnice na dnu police, iza metalnih rubova, unutar uskih prolaza, pokraj gustog namještaja i u blizini proizvoda s velikim zalihama. Jedna oznaka-u razini oka ne može predstavljati cijeli prolaz.
Hladnjaci i zamrzivači
Hladna oprema kombinira metal, izolaciju, staklo, strojeve i neobične položaje za montažu. Tretirajte vrata hladnjaka, otvorene hladnjake, zamrznute krajnje dijelove, donje vodilice i naljepnice između susjednih kutija kao zasebne ispitne točke.
Za implementaciju trgovine namirnicama, fizičke i operativne zahtjeve ovih odjela također treba uzeti u obzir uz šire slučajeve upotrebe opisane u ovom vodiču zaelektronički cjenici supermarketa.
Zidovi, stupovi, stražnje prostorije i prostori za prijem
Čvrsti zidovi i strukturni stupovi mogu odvojiti prolaz prodajnog-kata od skladišta, ljekarne, uslužnog pulta, prijemnog pristaništa ili mezanina. Uključite ona područja kada oznake podržavaju odabir, nadopunjavanje, inventar ili-određivanje cijena prema kupcima.
Blagajne i bežična-gusta područja
Zone naplate mogu sadržavati Wi-Fi pristupne točke, POS terminale, uređaje za plaćanje, ručne skenere, sigurnosnu opremu, korisničke uređaje i digitalne zaslone. Njihova prisutnost ne stvara automatski kvar, ali čini testiranje u normalnim radnim uvjetima važnijim.
Odaberite preliminarne lokacije pristupnika
Pristupnici kandidati trebali bi biti postavljeni tamo gdje se može upravljati radijskim performansama, snagom, sigurnim pristupom mreži, sigurnim održavanjem i budućim promjenama trgovine.
- Dajte prednost povišenim, otvorenim mjestima gdje odobreni dizajn antene nije blokiran velikim metalnim elementima.
- Izbjegavajte zatvorene ormare osim ako dobavljač nije odobrio kućište i način postavljanja.
- Neka pristupnici budu prepoznatljivi i dostupni za pregled, zamjenu i rješavanje problema s mrežom.
- Zabilježite ID pristupnika, točnu lokaciju, visinu montaže, izvor napajanja, mrežnu adresu, predviđene zone i datum instalacije.
- Ne postavljajte prolaz na mjesto gdje bi ga budući znakovi, sezonski izlošci ili preuređenje trgovine mogli ometati.
Preklapanje pokrivenosti može poboljšati graničnu izvedbu ili otpornost, ali samo ako platforma podržava očekivano povezivanje ili ponašanje pri prelasku. Stvarna povezanost pristupnika, čekanje i nadilaženje u slučaju kvara razlikuju se ovisno o dobavljaču. Kada uspoređujete dobavljače, pregledajte i hardverske i mrežne dokaze radije nego da se oslanjate na jednu tvrdnju o pokrivenosti; ovajusporedba proizvođača elektroničkih oznaka policaocrtava šire faktore vrednovanja.
Što mjeriti tijekom RF istraživanja lokacije
Niti jedan broj ne dokazuje da je ESL zona spremna. Anketa bi trebala kombinirati RF ili platformska mjerenja s operativnim rezultatima.
| Mjerenje | Objasnite što pomaže | Važno ograničenje |
|---|---|---|
| Indikator-signala ili veze-podržan od dobavljača | Prikazuje relativne radio uvjete na ispitnoj točki. | Nazivi, skale, pragovi i dostupnost razlikuju se ovisno o protokolu i platformi. |
| Promatranje kanala ili spektra | Identificira aktivne pojaseve, konkurentske bežične sustave i moguće uzorke smetnji. | To ne dokazuje da će ESL aplikacija uspjeti pod opterećenjem. |
| Vrijeme završetka ažuriranja | Prikazuje završava li se pojedinačni ili skupni događaj unutar poslovnog prozora. | Brz softverski odgovor možda neće dokazati konačno renderiranje uređaja. |
| Ponovno brojanje | Ističe nestabilne zone koje bi na kraju mogle uspjeti, ali oduzimaju vrijeme i kapacitet. | Ponašanje ponovnog pokušaja razlikuje se ovisno o platformi i ne smije se uspoređivati bez konteksta. |
| Stanje konačne potvrde | Pokazuje najjači dokaz koji platforma može pružiti za krajnju točku. | Potvrda uređaja možda još uvijek ne dokazuje ispravno povezivanje proizvoda-za-naljepnicu ili postavljanje police. |
| Provjera vidljivog sadržaja | Potvrđuje da se predviđeni predložak i cijena pojavljuju na uzorkovanoj fizičkoj naljepnici. | Ručno uzorkovanje ne može dokazati da će svako buduće ažuriranje uspjeti. |
| Iznimna vidljivost | Pokazuje stvara li nepotvrđena ili neuspješna oznaka djelotvoran zapis. | Iznimka je korisna samo kada su definirani vlasništvo i dokazi o zatvaranju. |
Radijska oprema i dopušteni radni uvjeti razlikuju se ovisno o tržištu. Za implementacije u SAD-u, relevantni uređaji podliježu primjenjivimFCC ovlaštenje za opremu i zahtjevi za RF uređaje. Ostala tržišta imaju vlastiti spektar, snagu i pravila sukladnosti. Certificirana konfiguracija odabranog sustava ne smije se mijenjati samo radi poboljšanja rezultata istraživanja jedne trgovine.
Kako pokrenuti anketu o aktivnom ESL mjestu
- Numerirajte zone trgovine.Koristite dosljedne kodove kao što su A01 za prolaz, F01 za zonu zamrzivača, C01 za odjavu i B01 za stražnju sobu. Koristite iste kodove na tlocrtu, ispitnom listu, konfiguraciji pristupnika i zapisniku iznimaka.
- Instalirajte kandidatske pristupnike.Postavite odobreni hardver na položaje koji odražavaju predviđenu konačnu visinu, orijentaciju, prijenos i uvjete napajanja.
- Odaberite reprezentativne testne oznake.Uključite gornje, srednje i donje police, završne kape, položaje zamrzivača, blagajne, stražnje prostorije, strukturalne prepreke i predviđeni rub pokrivenosti.
- Pokrenite kontrolirana pojedinačna ažuriranja.Upotrijebite poznati ispitni događaj i zabilježite ispitnu točku, ID oznake, pristupnik, status, vrijeme završetka, ponovne pokušaje, vidljiv rezultat i dokaz.
- Pokrenite realistična skupna ažuriranja.Testirajte prolaz, odjel, set za promociju ili drugi teret koji predstavlja najveći planirani operativni događaj.
- Testirajte normalne uvjete trgovine.Gdje je praktično, ponovite kritične testove s opskrbljenim policama, hladnom opremom koja radi, Wi-Fi aktivan, uređaji za osoblje u upotrebi i blagajne rade.
- Testirajte otpornost i vidljivost kvara.Onemogućite ili odspojite jedan pristupnik samo putem odobrenog testnog postupka. Potvrdite što se događa s pogođenim događajima, koristi li se alternativna pokrivenost tamo gdje je podržana i ostaju li nerazriješene oznake vidljive.
- Ispravite i ponovno testirajte.Premjestite ili dodajte pristupnik, promijenite odobreni raspored montaže, uklonite nenamjernu prepreku, popravite backhaul, zamijenite neispravnu oznaku ili ispravite vezanje. Nemojte zatvarati problem dok konačna konfiguracija ne prođe isti test koji ga je izložio.
Koristite zapisnik pregleda mjesta, a ne neformalne bilješke
Anketni zapis čini rezultat ponovljivim i revizijskim. Sljedeća polja mogu se koristiti kao početna točka:
| Polje | Primjer unosa |
|---|---|
| Ispitna točka | F02-Donji-07 |
| Zona | Smrznuta hrana, zapadni zid |
| Model naljepnice | Odobrena testna naljepnica od 2,66 inča |
| Pristupnik | G02 |
| Položaj polica | Donja tračnica pored krajnjeg dijela zamrzivača |
| Vrsta testa | Ažuriranje skupne promocije |
| Status platforme | Odaslano, uređaj nije-potvrđen |
| Vrijeme završetka | Zabilježite izmjereni rezultat projekta |
| Ponovno brojanje | Zabilježite rezultat platforme |
| Uočeno pitanje | Ponovljeno nepotvrđeno stanje tijekom skupnog događaja |
| Korektivna radnja | Premjesti pristupnik kandidata i ponovi test |
| Rezultat ponovnog testiranja | Prolaz ili pad u odnosu na odobreni kriterij |
| Dokaz | Oznaka-tlocrta, snimka zaslona, dnevnik i referenca fotografije |
Primjer namjerno izbjegava pragove univerzalnog signala ili vremena. Te vrijednosti moraju proizaći iz odabranog sustava, zahtjeva trgovca prema riziku i provjerenog testiranja projekta.
Ilustrativni primjer istraživanja supermarketa
Sljedeći scenarij je hipotetski i pokazuje proces odlučivanja, a ne zahtijeva stvarni rezultat implementacije.
Trgovina mješovitom robom ima šest glavnih prolaza, dvije hladnjače, odjeljak za-smrznutu hranu, osam blagajni i stražnju prostoriju iza čvrstog zida. Preliminarni plan dodjeljuje G01 prolazima 1–3, G02 prolazima 4–6 i rashladnim vitrinama, a G03 blagajnama i stražnjoj sobi.
Pojedinačna ažuriranja rade na većini lokacija, ali pojavljuju se tri problema:
- Oznake na donjoj-polici pored smrznutog odjeljka ostaju nepotvrđene.
- Dvije oznake stražnje-sobe ažuriraju se samo nakon ponovljenih pokušaja.
- Završne-naljepnice između G01 i G02 postaju nedosljedne tijekom testa skupne promocije.
Tim ne bi trebao jednostavno povećati ponovne pokušaje i odobriti trgovinu. Prvo bi trebalo utvrditi da li kvarovi dijele RF uzrok.
- Potvrdite da je svaki događaj dosegao ispravnu trgovinu, proizvod i vezanje oznake.
- Provjerite ispravnost oznake i ponovite događaj s poznato-dobrom testnom oznakom.
- Provjerite jesu li G01, G02, G03 i njihove backhaul veze na mreži.
- Pregledajte status čekanja i redoslijed događaja.
- Usporedite mjerenja veze-koja podržava dobavljač i operativne rezultate na točkama neuspješnog testiranja.
- Premjestite ili dodajte odobrenu pokrivenost tamo gdje dokazi ukazuju na RF slabost.
- Ponovite iste pojedinačne, skupne testove i testove neuspjeha.
- Spremite konačnu mapu pristupnika i zatvoren-dokaz o nedostatku kao odobrenu osnovu.
Ovaj proces također sprječava nepotrebne kupnje hardvera. Neuspjelo ažuriranje uzrokovano vezanjem, oštećenom oznakom ili mrežnim redom ne bi trebalo automatski rezultirati drugim pristupnikom. Financijski učinak pristupnika, instalacije, naljepnica, održavanja i softvera treba procijeniti unutar prodavačapravi elektronički troškovi naljepnica na policama.

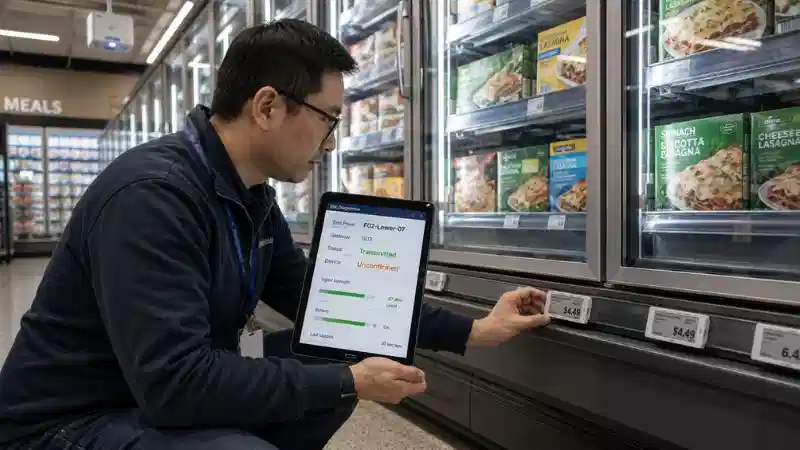

Dijagnosticirajte neispravnu oznaku prije nego okrivite RF pokrivenost
Kada se ESL ne ažurira, upotrijebite fiksni redoslijed rješavanja problema:
- Potvrdite izvorni događaj.Potvrdite proizvod, trgovinu, predložak, verziju, efektivno vrijeme i namjeravani sadržaj.
- Provjerite vezivanje proizvoda-za-oznaku.Zdrava oznaka može prikazati pogrešan proizvod ako je veza netočna.
- Provjerite ispravnost naljepnice.Pregledajte bateriju, registraciju, stanje hardvera i je li poznati{0}}dobar testni događaj uspio.
- Provjerite dostupnost pristupnika.Potvrdite da je namjeravani pristupnik uključen, povezan, registriran i obrađuje događaje.
- Provjerite backhaul i redove na platformi.Problem s LAN-om, poslužiteljem, integracijom ili redom čekanja može izgledati kao RF kvar.
- Usporedite obližnje ispitne točke.Grupa kvarova na sličnim pozicijama polica je jači RF dokaz od jednog izoliranog uređaja.
- Pregledajte dostupnu vezu i pokušajte ponovno podatke.Koristite mjere-specifične za platformu, a ne izmišljene univerzalne pragove.
- Ispravite uzrok na koji se sumnja i ponovite izvorni test.Drugi test ne može dokazati da je izvorni kvar zatvoren.
Za širu izolaciju kvara, koristite namjenski vodič zaelektronske oznake na policama se ne ažurirajuumjesto da proširite ovaj članak u potpuni priručnik za rješavanje problema.

Razumijevanje razina potvrde
Pojmovi u nastavku su generički primjeri. Imena stvarnih statusa i dokazi koji stoje iza njih razlikuju se ovisno o platformi.
| Status | Što može dokazati | Što ne dokazuje automatski |
|---|---|---|
| Prihvaćeno | Platforma je primila zahtjev. | Gateway ga je prenio. |
| U redu ili Objavljeno | Događaj je ušao u proces isporuke. | Etiketa je to primila. |
| Preneseno | Pristupnik je poslao događaj. | Ispravna oznaka prikazala je sadržaj. |
| Uređaj potvrđen | Uređaj je reagirao tamo gdje je to bilo podržano. | Uvezivanje proizvoda i fizički položaj na policama su ispravni. |
| Vizualno provjereno | Uzorak oznake prikazuje željeni sadržaj. | Svaka druga etiketa ili budući događaj će uspjeti. |
| Pomireni | Konačno snimljeno stanje odgovara odobrenom događaju. | Izgled trgovine ostat će nepromijenjen nakon odobrenja. |
Za klijente-koje se suočavaju s ažuriranjem cijena, sam prijenos obično je slab dokaz prihvaćanja. Projekt bi trebao koristiti najjaču potvrdu koju platforma istinski podržava i definirati kada je potrebno fizičko uzorkovanje.
Izradite matricu testa pokrivenosti i prihvaćanja
| Test | Svrha | Traženi dokazi | Odluka o oslobađanju |
|---|---|---|---|
| Ažuriranje-rizične-pozicije pojedinačne oznake | Potvrdite svako teško mjesto na polici. | Konačni status, vidljiv rezultat, evidencija-točaka ispitivanja. | Neobjašnjivi kvar zahtijeva istragu. |
| Skupno ažuriranje prolaza ili odjela | Testirajte ponašanje lokalnog opterećenja i završetka. | Izvješće o dovršetku i neriješeni-popis oznaka. | Kritične nepotvrđene oznake blokiraju odobrenje. |
| Aktivacija i poništenje promocije | Testirajte sadržaj, vrijeme i vratite se na sljedeću važeću cijenu. | Dokazi prije, aktivne i-promocije. | Netočna cijena za kupca blokira korištenje promocije. |
| Ispad pristupnika | Testirajte otpornost i vidljivost izuzetaka. | Dokaz o slučaju greške ili čekanju-događaja tamo gdje je podržan, plus zapis iznimke. | Tihi neuspjeh je neprihvatljiv. |
| Prekid povratne veze | Razlikujte oporavak LAN-a ili platforme od RF pokrivenosti. | Redoslijed čekanja, dnevnik oporavka, zaštita-zastarjelih događaja. | Stariji podaci ne smiju prebrisati odobreno stanje. |
| Zone zamrzivača i metalnih-oprema | Potvrdite poznate fizičke rizike. | Reprezentativne gornje, srednje, donje i rubne ispitne točke. | Premjestite ili dodajte odobreno pokriće kada kriteriji nisu ispunjeni. |
| Normalno radno stanje | Testirajte instalirano okruženje pod realnom aktivnošću. | Ponovljivi rezultat s opskrbljenim policama i aktivnim sustavima trgovine. | Ponovno testirajte nakon promjene mreže materijala ili izgleda. |
Definirajte kriterije prihvaćanja prije testiranja
Ne postoji univerzalni prag prolaznosti za svaku trgovinu, protokol ili platformu. Prodavač i dobavljač trebaju se dogovoriti o dokazima prije početka ankete.
Mora{0}}imati kriterije
- Svaka kritična zona predstavljena je dokumentiranim ispitnim točkama.
- Cijene-koje se suočavaju s kupcima ne mogu ostati tiho nepotvrđene.
- Neuspjeli događaji stvaraju vidljivu iznimku s vlasnikom.
- Testiraju se skupna ažuriranja i poništenja promocije.
- Konačna konfiguracija ponovno se testira nakon svake korekcije materijala.
- Konačna mapa pristupnika, detalji mreže, otvoreni problemi i dokazi o zatvaranju su pohranjeni.
Preporučeni kriteriji
- Ponovni pokušaj-razine zone i praćenje-nepotvrđene oznake.
- Definirani prozori završetka za rutinska ažuriranja, promocije i hitne ispravke.
- Odobrena pravila fizičkog uzorkovanja za-visokorizične cjenovne događaje.
- Postupak oporavka za kvar pristupnika ili povratne veze.
Napredni kriteriji za veće implementacije
- Automatizirano usklađivanje između odobrenog događaja i-statusa na razini uređaja.
- Standardizirana ozbiljnost kvarova i eskalacija po trgovinama.
- Analiza trenda prema pristupniku, zoni, modelu oznake i vrsti uređaja.
- Kontrolirana usporedba predložaka trgovine bez pretpostavke identičnih RF rezultata.
Koliko ESL pristupnika treba trgovini?
Ne postoji pouzdana univerzalna formula koja se temelji samo na površini poda ili broju naljepnica.
Konačni broj ovisi o protokolu, hardveru pristupnika, dizajnu antene, geometriji trgovine, stropu, uređajima, gustoći naljepnica, opterećenju ažuriranja, poslovno-kritičnim zonama, dostupnom napajanju i mrežnim lokacijama te potrebnoj otpornosti.
Upotrijebite procjenu dobavljača za stvaranje pozicija kandidata, a zatim pustite da aktivna anketa odredi konačan broj. Manja trgovina s gustim čeličnim elementima i hladnjačama može zahtijevati pažljivije planiranje od veće trgovine otvorenog-formata.
Kada uspoređujete rješenja, potvrdite što navedene brojke pokrivenosti i kapaciteta zapravo pretpostavljaju. Općenito objašnjenješto uključuje rješenje elektroničkih naljepnica na policamamože pomoći timovima za nabavu da razdvoje odgovornost za etiketu, pristupnik, softver i integraciju.
Kada ponovno testirati nakon pokretanja-uživo
Odobrena mapa pristupnika je osnovna linija, a ne trajno jamstvo. Ponovite ciljane testove kada:
- Prolazi, završne kape ili police se preuređuju.
- Instaliraju se novi hladnjaci, zamrzivači, kavezi za stoku ili veliki zasloni.
- Trgovina je preuređena ili je dodan novi zid.
- Gustoća naljepnica ili radno opterećenje ažuriranja značajno se povećava.
- Promjena pristupnika, firmvera, postavki protokola ili mrežne infrastrukture.
- U blizini je instalirana nova bežična oprema.
- Jedna zona razvija ponovljene pokušaje ili nepotvrđene oznake.
Pratite po zoni umjesto da se oslanjate samo na jedan postotak uspjeha u cijeloj trgovini. Visok ukupni rezultat može sakriti stalnu mrtvu zonu koja utječe na malu, ali važnu skupinu oznaka.
Uobičajene pogreške pri postavljanju pristupnika
- Oslanjanje na radijus pokrivenosti:tlocrtni-krug ne modelira police, zalihe, orijentaciju, promet niti ažurira opterećenje.
- Testiranje samo oznaka-u razini očiju:donje vodilice, rubovi zamrzivača, uglovi, završni poklopci i stražnje prostorije mogu se ponašati drugačije.
- Testiranje jedne po jedne oznake:to ne pokazuje najveću promociju ili operativno opterećenje.
- Nazivanje prijenosa uspješnim:namjeravana fizička oznaka i konačni sadržaj još trebaju odgovarajuću potvrdu.
- Dodavanje pristupnika prije dijagnosticiranja uzroka:vezanje, ispravnost oznake, backhaul, red čekanja ili kvarovi predloška ne moraju biti RF problemi.
- Kopiranje jednog dizajna trgovine posvuda:zajednički standardi su korisni, ali svaka lokacija treba provjeru valjanosti prema svom instaliranom okruženju.
- Ignoriranje pristupa održavanju:prolaz do kojeg se ne može sigurno doći nije praktična konačna pozicija.
Često postavljana pitanja
P: Treba li istraživanje ESL RF stranice biti dovršeno prije ili nakon što se police popune?
O: Koristite rano planiranje prije skladištenja kako biste identificirali lokacije kandidata i infrastrukturne potrebe. Dovršite konačnu provjeru valjanosti nakon što su prisutni važni uređaji i reprezentativne zalihe, jer instalirano okruženje može promijeniti bežično ponašanje.
P: Treba li anketa ESL stranice bilježiti RSSI?
O: Zabilježite signal-podržan dobavljač ili mjeru-kvalitete veze kada je dostupna i značajna za odabrani sustav. Nemojte koristiti jedan univerzalni RSSI prag za nepovezane protokole ili uređaje. Kombinirajte RF mjerenje sa stvarnim dovršetkom ažuriranja, ponovnim pokušajima, potvrdom i vidljivošću iznimke.
P: Kako tim može razlikovati RF problem od problema s etiketom?
O: Provjerite valjanost događaja i povezivanja, testirajte poznatu-dobru oznaku na istoj poziciji, provjerite status pristupnika i povratnog povezivanja, pregledajte redove i usporedite obližnje ispitne točke. Ponovljiva skupina kvarova na sličnim pozicijama jači je RF dokaz od jednog izoliranog uređaja.
P: Može li se isti izgled pristupnika ponovno koristiti u sličnim trgovinama?
O: Može se koristiti kao preliminarni predložak kada su izgledi i sustavi doista slični. Svaku trgovinu ipak treba potvrditi jer se materijali za učvršćenje, oprema za hlađenje, stropni uvjeti, mrežne lokacije, zalihe i lokalna radioaktivnost mogu razlikovati.
P: Jamči li preklapanje pokrivenosti gateway failover?
O: Ne. Pridruživanje pristupnika, redundantnost i ponašanje u slučaju greške razlikuju se ovisno o platformi. Testirajte odobreni scenarij neuspjeha i provjerite koriste li zahvaćeni događaji podržani alternativni put ili stvaraju vidljivu iznimku.
P: Kada je potreban profesionalni RF inženjer?
O: Specijalizirana podrška može biti prikladna kada trgovina ima složene RF uvjete, više preklapajućih bežičnih sustava, teške regulatorne zahtjeve, neobjašnjivu izvedbu ili rizik implementacije koji uobičajeni alati i proces dobavljača ESL-a ne mogu riješiti.
Konačna poruka
Pouzdano postavljanje pristupnika elektroničkih naljepnica na policama povezuje četiri oblika dokaza: točan raspored trgovine, dokumentirani preliminarni dizajn, stvarno RF i testiranje ažuriranja naljepnica-i jasna pravila prihvaćanja.
Prije odobrenja trgovine, projektni tim trebao bi moći pokazati gdje je svaki pristupnik instaliran, koje su rizične zone testirane, što svaki status dokazuje, kako su RF i ne-RF kvarovi odvojeni, što je ispravljeno i kako je konačna konfiguracija ponovno testirana.
