Uspješan pilot ne jamči uspješnu -uvođenje elektroničkih naljepnica na polici u cijelom lancu. Pilot ispituje mogu li tehnologija i operativni model funkcionirati u kontroliranom okruženju. Uvođenje mora reproducirati taj rezultat u trgovinama s različitim izgledima, uređajima, mrežama, asortimanom, rasporedima promocije, razinama osoblja i potrebama podrške.

Razmotrite tipični uzorak kvara. Trgovac na malo dovršava čisti pilot u standardnom supermarketu, zatim planira deset proizvodnih trgovina u jednom valu. Dvije lokacije koriste starije POS konfiguracije, tri imaju opsežne zamrzivače, a jedna nije dobila ispravne adaptere za montažu. Instalacija počinje na vrijeme, ali revizije cijena, vezanje naljepnica i potražnja za podrškom brzo odstupaju od pilota. Problem nije u tome što elektronske oznake na policama ne rade. Problem je u tome što je pilot dizajn proširen prije nego što su kontrole za uvođenje bile spremne.
Trgovci na malo stoga trebaju više od kalendara instalacije. Potreban im je plan uvođenja elektronske oznake na policu koji definira koje su trgovine spremne, koliko su valovi uvođenja veličine, kako funkcioniraju presjeka i vraćanja, tko je vlasnik svake odluke, kako su zaposlenici obučeni, kako se kontrolira rezervna zaliha i koji su dokazi potrebni prije početka sljedećeg vala.
Trgovci na malo koji još uvijek procjenjuju kompletnu tehnologiju trebali bi prvo pregledati dostupneelektronička rješenja za označavanje policai razumjetikako funkcionira ESL sustav od platforme za određivanje cijena do fizičke police.
Brzi odgovor:Pouzdana implementacija ESL-a za više-trgovina trebala bi klasificirati trgovine u ponovljive arhetipove, provjeriti spremnost prije planiranja, veličinu valova uvođenja prema instalaciji i kapacitetu podrške, kontrolirati smanjenje cijena, definirati okidače vraćanja, uvježbati svaku operativnu ulogu, održavati odgovarajuće rezervne zalihe, pokrenuti mjerljivo razdoblje hiperskrbe i koristiti formalne ulazne i izlazne kriterije za svaki val.
Što se mijenja nakon što je ESL pilot odobren?
Pilot, uvođenje i-operacije u stabilnom stanju odgovaraju na različita pitanja.
| Faza projekta | Glavna namjena | Primarna odluka |
|---|---|---|
| Pilot | Potvrdite tehnologiju, tijek rada, integraciju i poslovni slučaj | Treba li trgovac nastaviti? |
| Izvođenje | Ponovite odobreni dizajn u više trgovina bez gubitka kontrole | Koliko brzo i pod kojim uvjetima bi se trgovac trebao širiti? |
| Operacije-stacionarnog stanja | Pratite, podržavajte, održavajte i poboljšavajte implementirani sustav | Tko je vlasnik sustava nakon odlaska projektnog tima? |

Dobar pilot trebao bi proizvesti dokaze o točnosti cijena, pouzdanosti ažuriranja, pokrivenosti pristupnika, tijeku rada zaposlenika, rastućoj stabilnosti i operativnim troškovima. Uvođenje pretvara te nalaze u ponovljive standarde. Prije skaliranja projektni tim treba imati:
- Odobreni arhetipski-model trgovine;
- Naljepnica, predložak i matrica za montiranje;
- Standardni pristupnik i dizajn mreže;
- Dokumentirani proizvod, cijena i pravila promocije;
- Vrata-spremnosti trgovine;
- Postupak presjecanja i vraćanja;
- Materijali-za obuku temeljeni na ulogama;
- Rezervni-zalihi i zamjenski model;
- Model hiperbrige i-dugotrajne podrške;
- Pragovi izvedbe-na razini vala.
Nemojte tretirati uvođenje kao veću verziju pilota. Kompaktna trgovina, standardni supermarket i velika lokacija s hladnjačama mogu zahtijevati drugačiju opremu, veličinu posade, prozore za ugradnju i aranžmane podrške.
Stvorite arhetipove trgovine prije planiranja implementacije
Upravljanje svakom trgovinom kao potpuno jedinstvenim projektom stvara nepotreban posao planiranja. Tretiranje svake trgovine kao identične stvara operativni rizik. Praktičan pristup je grupiranje trgovina u arhetipove na temelju fizičkih, tehničkih i operativnih karakteristika.

| Čimbenik arhetipa | Pitanja za odgovore |
|---|---|
| Format trgovine | Je li to trgovina, standardni supermarket, trgovina velikog-formata, ljekarna ili lokacija u stilu-skladišta? |
| Volumen naljepnice | Koliko je naljepnica potrebno i koje su veličine, boje i predlošci potrebni? |
| Profil učvršćenja | Koje su šipke, kuke, košare, staklene police, vrata zamrzivača, završni poklopci i promotivni elementi prisutni? |
| Dizajn mreže | Koliko je pristupnika potrebno i gdje su zone teškog pokrivanja? |
| Cjenovna aktivnost | Koliko se često mijenjaju redovne cijene, promocije, sniženja i hitne korekcije? |
| Uvjeti ugradnje | Može li se raditi tijekom radnog vremena ili je potreban noćni pristup? |
| Profil zaposlenika | Koje uloge, smjene, jezici i razine dopuštenja moraju biti podržani? |
| Model podrške | Treba li trgovina-hiperbrigu na licu mjesta, daljinsku podršku ili regionalne zalihe? |
Nakon što je arhetip potvrđen, trgovac na malo može ponovno koristiti svoj popis materijala, pravila za montažu, dizajn pristupnika, skriptu za testiranje, redoslijed instalacije, paket obuke i plan podrške. Fizički dizajn treba uskladiti s detaljnimpostupak postavljanja elektronske naljepnice na policu.
Arhetipovi trgovine također bi trebali odražavati odabranu tehnologiju prikaza. Veličina oznake, ponašanje osvježavanja, uvjeti gledanja i promotivni sadržaj mogu se razlikovati među odjelima. UsporedbaOznake polica za LCD i E-tintemože pomoći razjasniti gdje odgovaraju različiti formati.
Izgradite vrata spremnosti trgovine
Trgovina ne bi trebala ući u val implementacije samo zato što se pojavljuje na kalendaru. Prvo bi trebao proći formalnu provjeru spremnosti potkrijepljenu dokazima.
| Stavka spremnosti | Dokaz | Tipični vlasnik | Blokiranje? |
|---|---|---|---|
| Master proizvoda potvrđen | Izvješće o dupliciranom, neaktivnom-SKU-u i-identifikatoru | Proizvod-tim za podatke | Da |
| Asortiman trgovine potvrđen | Odobreni aktivni-SKU popis | Trgovanje robom | Da |
| Testirano POS ili ERP sučelje | Rezultat-regresijskog testa | Maloprodajni IT | Da |
| Količine na etiketi potvrđene | Spremite popis materijala | Voditelj projekta | Da |
| Okov za montažu odobren | Učvršćenje-za-montažnu matricu | Poslovanje trgovine | Da |
| Lokacije pristupnika odobrene | Pregled mjesta i plan pokrivanja | Mrežni tim | Da |
| Obuka završena | Evidencija o prisutnosti i{0}}ocjenjivanju zadataka | Voditelj trgovine | Da |
| Rezervne zalihe isporučene | Brojenje fizičkih zaliha | Logistika | Obično |
| Dodijeljena-podrška za emitiranje uživo | Popis podrške i kontakti za eskalaciju | Potporni vod | Da |
| Plan vraćanja odobren | Potpisan plan prekida i oporavka | Upravljanje programom | Da |
Tamo gdje se GTIN koristi u glavnom proizvodu, trgovac bi trebao uskladiti svoja-pravila identifikacije proizvoda sOkvir GS1 globalnog broja trgovačke jedinice. Identifikatori proizvoda, identifikatori trgovina i povezivanja naljepnica trebaju biti potvrđeni prije nego što instalacijski tim stigne u trgovinu.
Dovršeni primjer spremnosti
Sljedeći primjer je ilustrativan i pokazuje kako izlaz spremnosti može spriječiti pokretanje -pokrenutog rasporeda-.
| Artikal | Status | Dokaz ili problem | Vlasnik | Datum dospijeća |
|---|---|---|---|---|
| Majstor proizvoda | Spreman | Svi aktivni SKU-ovi prošli su provjeru valjanosti | Tim za podatke | Kompletan |
| POS integracija | Spreman | Testovi pojedinačnih i serijskih cijena su prošli | Maloprodajni IT | Kompletan |
| Nosači za zamrzivač | Blokiran | Ispravni adapteri nisu stigli | Logistika | Kasni tri dana |
| Trening trgovine | uvjetno | Zaposlenici u noćnoj-smjeni i dalje zahtijevaju procjenu | Voditelj trgovine | T-2 dana |
| Pokrivenost podrške | Spreman | Potvrđeno -vođenje na licu mjesta i daljinska eskalacija | Potporni vod | Kompletan |

Ova trgovina ne bi trebala nastaviti dok se problem blokiranja montiranja ne riješi. Usmeno obećanje da su dijelovi "na putu" nije isto što i fizička spremnost.
Koristite jasne statuse spremnosti
- Spreman:Svi kritični zahtjevi su potpuni i dokazani.
- Spremno uz uvjete:Manje otvorene stavke imaju vlasnike, datume i nemaju značajan utjecaj na cijenu ili sigurnost.
- Nije spreman:Kritični zahtjev ostaje nepotpun.
- Odgođeno:Trgovina zahtijeva redizajn, građevinske radove, nadogradnju sustava ili promjenu rasporeda.
Odaberite strategiju Rollout Wave
Val uvođenja je kontrolirana grupa trgovina raspoređenih tijekom istog projektnog razdoblja. Ispravna metoda grupiranja ovisi o logistici, sličnosti trgovine, poslovnom prioritetu i riziku.
| Strategija valova | Najbolja upotreba | Glavna prednost | Glavni rizik |
|---|---|---|---|
| Geografski | Trgovine koncentrirane u jednom gradu ili regiji | Smanjuje putovanja i pojednostavljuje regionalnu podršku | Trgovine u istoj regiji mogu koristiti različite izglede ili sustave |
| Arhetip trgovine | Lokacije sa sličnim uređajima, volumenima oznaka i mrežnim dizajnom | Olakšava ponavljanje standarda instalacije | Prodavaonice mogu biti geografski raspoređene |
| Temeljeno-na riziku | Rani proizvodni valovi | Daje prioritete pripremljenim lokacijama-nižeg rizika | Može odgoditi složene trgovine za koje je potrebno rano učenje |
| Poslovni-prioritet | Promidžbene, zakonske ili visoko{0}}radne lokacije | Najprije cilja na najjaču poslovnu vrijednost | Komercijalna hitnost može premašiti tehničku spremnost |
| Hibrid | Većina programa-za cijeli lanac | Balansira geografiju, arhetip, rizik i poslovni prioritet | Zahtijeva disciplinirana pravila odabira |
Za većinu trgovaca najpraktičniji je hibridni model. Val može uključivati pripremljene trgovine u jednoj regiji, ali samo lokacije koje pripadaju odobrenim arhetipovima i koriste kompatibilne POS verzije.

Izračunajte kapacitet vala prije utvrđivanja datuma
Veličina vala trebala bi biti ograničena kapacitetom instalacije i kapacitetom podrške nakon-go-uživo. Projekt može instalirati više trgovina nego što može stabilizirati.
Formula instalacijskog kapaciteta
Dnevni kapacitet oznake=Broj posade × produktivni sati po posadi × Oznake instalirane po posadi-Sat × Faktor iskorištenja
Procijenjeni dani instalacije=ukupnih naljepnica u valu ÷ dnevni kapacitet naljepnica
Faktor iskorištenja uzima u obzir stanke, pristup trgovini, promjene rasporeda, putovanja unutar trgovine, iznimke uređaja, ponovno brojanje i reviziju cijena. Formula je model planiranja, a ne mjerilo industrije.
Ilustrativni primjer kapaciteta
| Ulazni | Primjer |
|---|---|
| Trgovine u predloženom valu | 6 |
| Prosječne oznake po trgovini | 4,000 |
| Instalaterske ekipe | 4 |
| Produktivni sati po posadi dnevno | 7 |
| Oznake instalirane po-satu posade | 85 |
| Faktor iskorištenja | 0.75 |
Procijenjeni dnevni kapacitet je 1.785 etiketa. Val od 24 000-oznaka stoga bi zahtijevao otprilike 13,5 dana posade prije dodatnog vremena za rad na pristupniku, testiranje prihvaćanja, putovanja i preradu.
Kapacitet podrške također mora ograničiti val
Ako služba za pomoć i tim za hiperskrbu mogu aktivno podržati samo četiri nove trgovine odjednom, predloženi val od šest-trgovina prevelik je čak i ako ga ekipe za instalaciju mogu dovršiti. Konačna veličina vala trebala bi biti manja od:
- Instalacijski-kapacitet;
- Kapacitet temeljen-na logistici;
- Kapacitet-podrške dobavljača;
- Kapacitet hipernjege;
- Broj trgovina koje su prošle spremnost.
Pretpostavke o troškovima treba testirati u odnosu na cjeloviti poslovni slučaj, a ne samo na hardveru. TheESL okvir za izračun povrata ulaganjai analizastvarna cijena elektroničkih naljepnica na policamamože pomoći u strukturiranju tih pretpostavki.

Definirajte ulazne i izlazne kriterije za svaki val
Ulazni kriteriji određuju može li val započeti. Izlazni kriteriji određuju može li se sljedeći val nastaviti. Ovo je odluka upravljanja, a ne samo odluka o rasporedu. TheRasprava Instituta za upravljanje projektima o upravljanju projektimapruža širu referencu za prava odlučivanja, nadzor i odgovornost.
Ilustrativni kriteriji za ulazak
- Svaka trgovina je prošla vrata spremnosti;
- Dostupni su hardver, pristupnici, nosači, alati i rezervni dijelovi;
- POS, ERP, middleware i ESL sučelja su prošla regresijsko testiranje;
- Podaci o proizvodima i cijenama trgovine su potvrđeni;
- Planovi ugradnje su odobreni;
- Završena je potrebna edukacija zaposlenika;
- Popis podrške i kontakti za eskalaciju su aktivni;
- Odobrene su odluke o prekidu,-zamrzavanju cijena i povratu;
- Nema neriješenih kritičnih nedostataka iz prethodnog vala.
Ilustrativni izlazni kriteriji
- Nema neriješenih kritičnih cjenovnih ili sigurnosnih incidenata;
- Revizije cijena zadovoljavaju odobreni prag prihvaćanja;
- Performanse ažuriranja zadovoljavaju dogovorenu razinu usluge;
- Neuspjela ažuriranja su vidljiva i kontrolirana;
- Točnost vezivanja proizvoda--naljepnice ispunjava cilj;
- Performanse pristupnika i mreže su stabilne;
- Zaposlenici trgovine mogu obavljati rutinske zadatke;
- Potražnja za podrškom pala je na-prag stabilnog stanja;
- Prerada instalacije je ispravljena;
- Sljedeći val je uključio potrebne promjene.
Val nije dovršen kada ekipa za postavljanje ode. Dovršen je kada su trgovine stabilne i tim za upravljanje ima dovoljno dokaza za donošenje sljedeće odluke.
Napravite detaljan plan prelaska na trgovinu
Prekidanje je kontrolirani prijelaz s postojećeg -procesa označavanja police na novi ESL operativni model. Trebao bi definirati sustave, trgovine, odjele, vremenski okvir, vlasnike odluka, pravila o cijenama, tretman-naljepnica na papiru, slijed testiranja i okidače vraćanja.

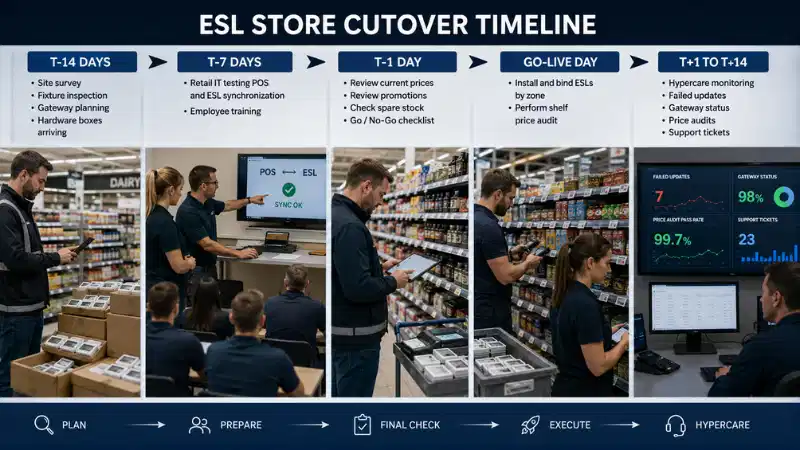

Ilustrativna vremenska traka rezanja
| Vrijeme | Potrebne radnje |
|---|---|
| T-14 dana | Potvrdite asortiman i označite količine; dovršite anketu na mjestu; odobriti pristupnike i nosače; pregled promocija; potvrditi isporuku hardvera i rezervnih dijelova. |
| T-7 dana | Pokrenite završne testove sinkronizacije; kompletna obuka zaposlenika; potvrditi račune; potvrditi zone ugradnje; pregledati postupke vraćanja i eskalacije. |
| Dan T-1 | Provjerite najnovije cijene i promocije; potvrditi praćenje; brojati rezervne dijelove; pregled otvorenih stavki spremnosti; održi završni ili ne{0}}sastanak. |
| Go-Dan uživo | Instalacija i vezanje po zonama; izvršiti reviziju svakog završenog područja; testirati jedno ažuriranje i jednu kontroliranu seriju; neuspjesi zapisa; dobiti prihvaćanje trgovine. |
| T+1 do T+14 | Pregledajte neuspjela ažuriranja, revizije cijena, status pristupnika, tikete za podršku, zaobilazna rješenja osoblja, poništenja promocije, preradu i dokaze o izlasku iz hiperskrbe. |

Plan prijelaza također bi trebao koordinirati bežični dio implementacije. Količina pristupnika, pokrivenost, smetnje i ponašanje oporavka ovise o odabranoj komunikacijskoj arhitekturi. Pogledajte usporedbuBluetooth, Wi-Fi i Sub-GHz ESL komunikacija.
Odlučite je li zamrzavanje cijena potrebno
Zamrzavanje cijena je privremeno ograničenje promjena cijena ili promocije tijekom prekida. To može pojednostaviti prijelaz, ali nije prikladno za svakog trgovca.
| Zamrzavanje može pomoći kada | Zamrzavanje može biti neprikladno kada |
|---|---|
| Papirnate naljepnice i ESL-ovi kratko će raditi zajedno | Cijene se stalno mijenjaju |
| Velik broj proizvoda prvi put se uvezuje | Regulatorni ili konkurentski zahtjevi sprječavaju zamrzavanje |
| Timu je potrebna stabilna baza revizije | Uvođenje traje nekoliko dana trgovanja |
| Nije predviđena veća promocija | Platforma je dizajnirana za obradu ažuriranja uživo tijekom instalacije |
Ako se koristi zamrzavanje, dokumentirajte vrijeme početka i završetka, dopuštene hitne promjene, tretman blokiranih transakcija, redoslijed izdanja, kontrole verzija i konačnu reviziju sinkronizacije. Maloprodajni trgovci koji koriste česte automatizirane izmjene također bi trebali uskladiti prekid sa svojimESL dinamički proces određivanja cijena.
Upravljajte papirnatim naljepnicama tijekom prijelaza
Plan uvođenja trebao bi definirati kada se uklanjaju postojeće papirnate naljepnice i koja rezervna kopija za hitne slučajeve ostaje dostupna. Uobičajeni pristupi uključuju zamjenu zone-po-zone nakon svake revizije cijena, privremenu rezervnu kopiju papira u uredu trgovine ili samo papirnate naljepnice za uređaje koji još nisu odobreni za ESL.
Ključno pravilo je jednostavno: polica ne bi smjela predstavljati dvije suprotne aktivne cijene. O poslovnim posljedicama nedosljednih cijena na policama govori se ušto se događa kada su prikazi cijena pogrešni.
Prilikom izračuna rada i prijelaznih beneficija, usporedite kompletan digitalni proces s postojećim papirnatim radnim procesom. Analizaelektronske naljepnice na policama naspram papirnatih naljepnicadaje korisnu osnovu.

Definirajte postupke vraćanja i{0}}kontinuiteta poslovanja
Plan vraćanja objašnjava kako će prodavač obuzdati ili poništiti neuspjelo prekidanje. Trebalo bi ga testirati prije emitiranja-uživo, a ne pisati nakon incidenta.
TheNIST smjernice-planiranja za nepredviđene situacijepruža širi okvir za procjenu zahtjeva za oporavak sustava, prioriteta i operativne otpornosti.
Mogući okidači vraćanja
- Rasprostranjene netočne cijene na policama;
- POS i ESL cijene se ne usklađuju;
- Pogreške-vezivanja proizvoda-na-oznaku velikih razmjera;
- Promocija ne može ispravno započeti ili završiti;
- Pokrivenost pristupnika je nestabilna;
- Transakcije nestaju bez upozorenja;
- Zaposlenici trgovine ne mogu obavljati bitne zadatke;
- Došlo je do pogreške u sigurnosti ili{0}}kontroli pristupa;
- Sustav nije dostupan bez pouzdanog puta oporavka.
Definirajte opseg vraćanja
| Opseg | Primjer | Tipični autoritet |
|---|---|---|
| Jedna etiketa | Pogrešno vezanje ili oštećen uređaj | Podrška trgovine |
| Jedan odjel | Problem s montažom, predloškom ili pokrivenošću u jednoj zoni | Voditelj trgovine i IT |
| Jedna trgovina | Integracija -šire trgovine ili neuspjeh cijene | Voditelj programa i vlasnik cijena |
| Jedan val | Ponovljeni neuspjeh dizajna u sličnim trgovinama | Upravni odbor |

Konačna provjera trebala bi dokazati koje su cijene, predlošci i uvezi vraćeni, tko je odobrio akciju, koje su korektivne transakcije izdane i je li ponovno uvedena sigurnosna kopija na papiru.
Koristite matricu ozbiljnosti kvara
Ne bi svaki problem trebao blokirati sljedeći val. Dokumentirani model ozbiljnosti sprječava timove da tretiraju kozmetičke probleme i klijente-suočene s promašajima cijena kao ekvivalent.
| Ozbiljnost | Primjer | Potreban odgovor | Učinak valova |
|---|---|---|---|
| Kritično | Neispravan klijent-suočen s cijenama, tihi gubitak transakcije, kršenje sigurnosti ili nedostatak puta oporavka | Trenutačno obuzdavanje, izvršna eskalacija i-ispravljanje uzroka | Zaustavite ili pauzirajte |
| visoko | Ponovljeni neuspjesi povezivanja, nestabilna pristupna zona ili neuspjelo poništenje promocije | Ispravite prije proširenja i ponovno testirajte | Obično pauza |
| srednje | Zbunjenost u obuci, pretjerani koraci podrške ili lokalizirana prerada montaže | Dodijelite vlasnika i uključite ispravak u sljedeći val | Uvjetni nastavak |
| Niska | Tekst dokumentacije, kozmetičko usklađivanje predloška ili problem s inventarom koji-ne blokira | Pratite zaostatke poboljšanja | Nastaviti |
Stvorite Rollout RACI
Odgovornosti za uvođenje ne bi trebale ostati na nedefiniranom "projektnom timu". RACI utvrđuje tko je odgovoran, odgovoran, konzultiran i informiran.
R=Odgovoran, A=Odgovoran, C=Konzultiran, ja=Informiran
| Aktivnost | Maloprodajni IT | Poslovanje trgovine | Dobavljač | Instalater | Cijene / Merchandising | Help Desk | Upravljanje |
|---|---|---|---|---|---|---|---|
| Odobrenje spremnosti za skladištenje | C | R | C | C | C | I | A |
| POS i ESL integracijski test | A/R | I | C | I | C | I | I |
| Spremnost pristupnika i mreže | A/R | C | C | C | I | I | I |
| Postavljanje i uvez etikete | C | C | C | A/R | I | I | I |
| Provjera cijene i promocije | C | R | C | I | A | I | I |
| Odluka o pokretanju{0}}aktivnosti | C | C | C | I | C | I | A/R |
| Trijaža incidenata | C | C | C | I | I | A/R | I |
| Vraćanje autorizacije | R | C | C | I | R | I | A |
Dobavljačeve odgovornosti, radno vrijeme podrške, postupak zamjene, politika-ažuriranja softvera i obveze eskalacije također bi se trebale odražavati u ugovoru. Usporedbaproizvođači elektroničkih naljepnica na policamamože podržati ranu evaluaciju dobavljača.
Planirajte rezervne naljepnice i zamjenske zalihe
Nedovoljne rezervne zalihe mogu ostaviti neriješene oštećene ili nedostajuće naljepnice. Prekomjerne zalihe mogu stvoriti neiskorišteni inventar kada se promijene modeli, predlošci ili standardi za montažu.
Početni rezervni zahtjev=Instalirane oznake × Planirana rezervna stopa + Nova prognoza-SKU potražnja + Poznati zaostatak zamjene + Sigurnosna zaliha
Ovo je formula planiranja, a ne univerzalno mjerilo. Rezervna stopa trebala bi odražavati veličinu naljepnice, format trgovine, izloženost oštećenjima, hlađenje, vrijeme isporuke dobavljača, cilj usluge, očekivane promjene asortimana, mogućnost prijenosa među-trgovinama i rizik od zastarjelosti modela.
Rezervni inventar može uključivati
- Oznake prema modelu, veličini i boji;
- Gateways i napajanja;
- Šine, kuke, kopče i adapteri;
- Nosači za zamrzivač i hlađenje;
- Uređaji za uvezivanje ili skeniranje;
- Zamjenske baterije ako je primjenjivo;
- Instalacijski i dijagnostički alati.
Prodavač može držati hitne zalihe u svakoj trgovini, regionalne rezerve za uobičajene zamjene i središnje zalihe za-modele s nižom frekvencijom. Dizajn bi trebao uravnotežiti brzinu zamjene s kontrolom inventara.

Uvježbajte različite uloge za različite zadatke
Jedan generički trening nije dovoljan. Suradnici u trgovini, upravitelji, IT timovi, timovi za cijene, službe za pomoć i instalateri imaju različite odgovornosti.
| Uloga | Potrebna kompetencija |
|---|---|
| Suradnik trgovine | Pregledajte, uvežite, premjestite i zamijenite naljepnicu |
| Voditelj odjela | Provjerite cijene, promocije i lokalne iznimke |
| Voditelj trgovine | Odobrite lokalne akcije i eskalirajte kritične probleme |
| Maloprodajni IT | Pratite sučelja, pristupnike, redove čekanja, pristup i oporavak |
| Cijene i merchandising | Kontrolirajte podatke o proizvodu, predloške, promocije i ispravke |
| Help desk | Klasificirajte incidente, prikupljajte dokaze i ispravno usmjeravajte slučajeve |
| Regionalne operacije | Pregledajte spremnost trgovine i performanse valova |
| Instalater | Slijedite standarde za montažu, uvezivanje, testiranje i dokumentaciju |
Obuka bi se trebala mjeriti kroz izvršenje zadatka, a ne kroz samo prisustvo. Zaposlenici bi trebali pokazati da mogu prepoznati neuspješno ažuriranje, ispraviti problem osnovnog povezivanja, zamijeniti uređaj, potvrditi promociju i eskalirati incident sa potrebnim informacijama o transakciji, oznaci, proizvodu, trgovini i vremenu.
Pokrenite Go-Live Command Center
Za rane valove ili složene trgovine, privremeni naredbeni centar-aktivan stvara jednu odluku i komunikacijski kanal.
Preporučeni sudionici
- Voditelj programa ili uvođenja;
- Maloprodajni IT i vlasnik integracije;
- Predstavnik-operacija trgovine;
- Vlasnik određivanja cijena ili prodaje;
- Tehničko vodstvo dobavljača;
- Instalacijski vod;
- Voditelj-deska za pomoć;
- Regionalni menadžer.
Što Zapovjedni centar nadzire
- Pokrenute, dovršene, blokirane i vraćene trgovine;
- Naljepnice postavljene i uvezane;
- Cijena-prolaznost revizije;
- Izvanmrežne oznake i status pristupnika;
- Neuspjela i odgođena ažuriranja;
- Otvoreni kritični i visoki nedostaci;
- Aktivacija i vraćanje promocije;
- Ulaznice za podršku i vrijeme odgovora;
- Potrošnja rezervnih-zaliha;
- Idi, pauziraj ili vrati odluke.
Tijekom pokretanja-uživo, tim se može sastati na fiksnim kontrolnim točkama, kao što su prije instalacije, nakon svakog odjela, nakon prvog skupnog ažuriranja i prije odjave-trgovine. Svaka materijalna odluka trebala bi zabilježiti vrijeme, dokaze, vlasnika odluke i daljnje-radnje.
Napravite mjerljivi plan hipernjege
Hypercare je privremeno razdoblje poboljšanog nadzora i podrške nakon što trgovina počne živjeti. Njegova je svrha otkriti rane operativne probleme prije nego što zaposlenici stvore trajna ručna rješenja.
Vodič za web stranicuuobičajeni kvarovi ažuriranja ESL-amože pomoći u definiranju kategorija incidenata za red čekanja hiperskrbe.
Kontrolna ploča Hypercare
| Mjera | Zašto je važno |
|---|---|
| Offline oznake | Identificira probleme s uređajem, pokrivenošću i napajanjem |
| Neuspjela ili odgođena ažuriranja | Pokazuje dolaze li transakcije cijena do police |
| Cijena-prolaznost revizije | Štiti klijent-suočen rezultat |
| Neispravni uvezi | Otkriva greške instalacije i-procesa zaposlenika |
| Dubina reda i najstarije ažuriranje na čekanju | Otkriva probleme s kapacitetom i oporavkom |
| Neuspješno vraćanje promocije | Identificira istekle promotivne cijene koje ostaju aktivne |
| Ulaznice za podršku po trgovini | Mjeri operativne poteškoće |
| Prerada instalacije | Pokazuje probleme s montažom i kvalitetom |
| Rezervna potrošnja | Testira zamjenu i pretpostavke inventara |

Praksa zadržavanja dnevnika i istrage trebala bi podržati rekonstrukciju incidenta. TheNIST Guide to Computer Security Log Managementpruža šire smjernice o razvoju i održavanju procesa-upravljanja poslovnim zapisnicima.
Ilustrativni kriteriji za izlazak iz Hypercare-a
- Nula neriješenih kritičnih incidenata;
- Revizije cijena ispunjavaju odobreni prag za definirano stabilno razdoblje;
- Nije otkriven gubitak tihog ažuriranja;
- Neuspjela ažuriranja su vidljiva, u vlasništvu i unutar cilja odgovora;
- Količina-tiketa podrške je na ili ispod praga stabilnog-stanja;
- Zaposlenici trgovine obavljaju rutinske zadatke bez-pomoći projektnog tima;
- Privremena papirnata ili ručna rješenja su uklonjena;
- Vlasništvo je prebačeno na model stalne podrške.
Hiperbriga bi trebala prestati kada dokazi podupiru prijelaz, a ne samo zato što je prošlo četrnaest dana.
Zaštitite pristup, nadzor i oporavak
Uvođenje uvodi nove korisničke račune, alate za mobilno vezanje, pristupnike, API-je, pristup podršci i administrativna dopuštenja. Sigurnost mora biti dio spremnosti i prijelaza, a ne zadatak nakon-pokretanja.
TheNIST Cybersecurity Framework 2.0nudi široku strukturu za upravljanje, identifikaciju, zaštitu, otkrivanje, reagiranje i oporavak od rizika kibernetičke sigurnosti.
Najmanje provjerite:
- Pristup-na temelju uloga i najmanje privilegije;
- Više{0}}provjera autentičnosti ako je podržana;
- API pohrana vjerodajnica i rotacija;
- Uklanjanje privremenih računa instalatera;
- Bilježenje cijena, predložaka, vezanja i vraćanja;
- Kontrole odobrenja za skupne izmjene;
- Pravila za daljinski-pristup dobavljača;
- Postupci sigurnosnog kopiranja, oporavka i eskalacije.
Izmjerite izvedbu uvođenja po trgovini i valu
| KPI | Što mjeri |
|---|---|
| Oznake instalirane po-satu posade | Produktivnost instalacije |
| Točnost prvog-uvezivanja | Kvaliteta proizvoda-do-postavljanja oznake |
| Stopa prerade instalacije | Kvaliteta montaže i procesa |
| Cijena-prolaznost revizije | Točnost-okrenuta klijentu |
| Prvi-pokušaj ažuriranja uspio | Pouzdanost mreže i uređaja |
| Medijan i P95 vrijeme ažuriranja | Uobičajena i dugo{0}}izvedba završetka |
| Vrijeme je za stabilno poslovanje | Kako brzo trgovina napušta hiperbrigu |
| Ulaznice za podršku po trgovini | Operativne poteškoće i zahtjevi za podrškom |
| Stopa dovršetka-zadatka obuke | Spremnost zaposlenika |
| Rezervna potrošnja | Pretpostavke o šteti i popisu |
| Otvoreni kritični incidenti | Može li se sljedeći val nastaviti |
| Cijena po instaliranoj naljepnici | Troškovna učinkovitost implementacije |
Performanse osvježavanja zaslona trebale bi biti odvojene od pozadinske obrade, odgode čekanja i prijenosa pristupnika. Pogledajte objašnjenjeESL stope osvježavanja i performanse prikaza.
Izvještaj o rezultatima po arhetipu trgovine, regiji, ekipi za montažu, vrsti uređaja, modelu oznake, zoni prolaza i valu uvođenja. Lanac-širokog prosjeka može sakriti jednu slabu vrstu trgovine ili jednu ekipu s visokom stopom prerade.
Donesite formalnu odluku o valovima
| Odluka | Kada ga koristiti |
|---|---|
| Nastaviti | Ispunjeni su kriteriji za izlazak, nema kritičnih problema, a sljedeće trgovine su spremne |
| Nastavite s ispravcima | Dizajn je valjan, ali potrebna je obuka, montaža, podrška ili promjene dokumentacije |
| Pauza | Značajan problem s cijenom, integracijom, mrežom, sigurnošću ili podrškom zahtijeva ispravak i ponovno testiranje |
| Redizajnirajte arhetip | Odobreni standard opetovano pada za određenu vrstu trgovine |
| Povratak | Klijent-suočen s operativnim rizikom ne može se kontrolirati tijekom trenutnog pokretanja-uživo |

Visok ukupni rezultat nikada ne bi trebao nadjačati neriješenu kritičnu cijenu, sigurnost ili grešku u oporavku.
Ilustrativni kompozitni scenarij uvođenja
Sljedeći primjer je kompozitni scenarij planiranja, a ne imenovani zahtjev korisnika.
Trgovac na malo predlaže drugi val proizvodnje koji uključuje osam supermarketa. Svih osam je prošlo osnovnu provjeru valjanosti podataka, ali tri uključuju opsežne odjele za zamrzavanje. Plan projekta pretpostavlja istu stopu montaže i produktivnosti korištenu u prvom valu.
Tijekom prve instalacije-zamrzivača, tim otkriva da je odobreni adapter olabavio tijekom dopunjavanja. Instalacija se usporava, prerada se povećava, a posada troši većinu regionalnih rezervnih nosača. U isto vrijeme, tim za podršku rješava neriješena obvezujuća pitanja dviju trgovina koje su nedavno prestale-aktivirati.
Ispravna odluka je da se ne nastavi jer je na kraju otvorena prva trgovina. Upravljački tim bi trebao:
- Pauzirajte preostale instalacije-zamrzivača;
- Nastavite samo s trgovinama koje koriste potvrđeni standardni dizajn učvršćenja;
- Ispitajte revidirani nosač zamrzivača pod normalnim uvjetima dopune i čišćenja;
- Ažuriranje arhetipa popisa materijala i pretpostavke produktivnosti instalacije;
- Ponovno izračunajte rezervne zalihe i kapacitet valova;
- Dovršite hiperbrigu za otvorene trgovine prije ponovnog pokretanja pauzirane grupe.
Ova odluka sprječava kopiranje jednog lokalnog kvara u nekoliko trgovina.
Dokazi su potrebni u izvješću o uvođenju
Svaki talasni izvještaj treba sadržavati:
- Uključene trgovine i arhetipovi;
- Status spremnosti prije postavljanja;
- Instalirane naljepnice, gateway i količine za montažu;
- Planirano i stvarno vrijeme instalacije;
- Revizija-cijena i ažuriranje rezultata;
- Greške vezanja, montaže i mreže;
- Ozbiljnost kvara i status temeljnog-uzroka;
- Ulaznice za podršku i vrijeme rješavanja problema;
- Završetak obuke i rezultati zadatka;
- Potrošnja rezervnih-zaliha;
- Izlazni status hipernjege;
- Korektivne radnje za sljedeći val;
- Formalna odluka o nastavku, ispravljanju, pauziranju, redizajniranju ili vraćanju.
Popratni dokazi mogu uključivati obrasce spremnosti, fotografije instalacije, zapisnike transakcija, izvješća pristupnika, rezultate revizije, procjene obuke, karte za podršku i dokumente o odjavi-trgovine.
FAQ
P: Kako bi se trebali postaviti pragovi prihvaćanja za ESL pilot?
O: Pragovi prihvatljivosti trebaju biti odobreni prije testiranja i temeljeni na cjenovnom riziku, zahtjevima za-internu razinu usluge, trenutnoj izvedbi papir-naljepnice, obvezama dobavljača, formatu trgovine i primjenjivim pravilima o cijenama. Primjere pragova drugog trgovca na malo treba tretirati kao reference za planiranje, a ne univerzalne standarde. Kritični neuspjesi, poput netočne prodajne cijene ili tihog gubitka transakcije, obično bi se trebali tretirati kao zasebna vrata za uvođenje umjesto da se u prosjeku uračunavaju u ukupni rezultat.
P: Trebaju li ESL pilot rezultati koristiti prosjeke ili mjerenja percentila?
O: Koristite oboje. Medijan pokazuje tipičnu izvedbu, dok P95 označava vrijeme unutar kojeg je dovršeno 95% izmjerenih ažuriranja ili incidenata. Sami prosjeci mogu sakriti mali broj velikih kašnjenja. Pilot izvješće također treba odvojeno navesti maksimalne vrijednosti, neuspjele transakcije i neriješene iznimke.
P: Kako bi se trebala revidirati točnost cijena tijekom ESL pilota?
O: Usporedite fizički prikaz na polici s odobrenim izvornim zapisom i provjerite identifikator proizvoda, prodajnu cijenu, jediničnu cijenu gdje je potrebno, promotivnu cijenu, datume stupanja na snagu, valutu i opis proizvoda. Koristite punu provjeru valjanosti za kritične promotivne događaje gdje je praktično i stratificirano nasumično uzorkovanje za rutinske revizije. Rezultati bi trebali biti odvojeni prema odjelu, vrsti uređaja, veličini oznake, vrsti ažuriranja, statusu promocije i bežičnoj zoni.
P: Što bi trebalo automatski blokirati pojavu elektronske oznake na polici?
O: Neriješeni kritični kvarovi trebali bi blokirati uvođenje čak i kada je ukupni KPI rezultat visok. Primjeri uključuju netočne cijene na policama, neuspjela poništenja promocije, tihi gubitak ili dupliciranje transakcija cijena, neovlaštene promjene cijena, kvarove koji nisu pouzdano otkriveni i rutinske tijekove rada koji se ne mogu dovršiti bez učestale intervencije dobavljača.
P: Može li jedan ESL pilot predstavljati svaku trgovinu u maloprodajnom lancu?
O: Ne uvijek. Jedan pilot može biti dovoljan kada trgovine imaju slične rasporede, opremu, sustave, količine ažuriranja i operativne procese. Lanci s materijalno različitim formatima trgovina možda će trebati zasebne pilotne arhetipove. Lokacija u stilu kompaktne trgovine, velikog supermarketa, ljekarne i-skladišta može imati različite bežične pokrivenosti, montaže, tijeka rada i rizika integracije.
P: Tko bi trebao posjedovati ESL pilot KPI?
O: Vlasništvo treba podijeliti prema izvoru dokaza. Maloprodajne operacije mogu posjedovati mjere rada i tijeka rada, IT može posjedovati rezultate integracije i praćenja, merchandising može odobriti predloške i promotivno ponašanje, financije mogu potvrditi pretpostavke o troškovima, a menadžment trgovine može procijeniti izvršenje zadatka zaposlenika. Svaki KPI trebao bi imati jednog imenovanog vlasnika odgovornog za kvalitetu podataka, odobrenje praga i konačan-otpis.
P: Kako treba testirati neuspjela ESL ažuriranja?
O: Stvaranje kontroliranih kvarova s poznatim početnim vremenima. Primjeri uključuju odspajanje pristupnika, pauziranje integracijske veze, podnošenje nevažećeg izvornog zapisa, uklanjanje oznake ili stvaranje kontroliranog netočnog vezanja. Provjerite vrijeme upozorenja, automatske ponovne pokušaje, klasifikaciju izuzetaka, eskalaciju, oporavak, revizijske zapisnike i konačno stanje police. Kvar koji je ispravljen, ali ga platforma nikada nije otkrila, ne bi se trebao smatrati uspješnim testom.
P: Koje bi dokaze dobavljač ESL-a trebao pružiti nakon pilotiranja?
O: Zatražite izvezene zapisnike događaja, zapise potvrde ažuriranja, pravila ponovnog pokušaja, rezultate oporavka integracije, nalaze pokrivenosti pristupnika, dokumentaciju o ulogama i dopuštenjima, materijale za obuku, obveze odgovora podrške, uvjete jamstva, preporuke rezervnih-uređaja i arhitekturu pokretanja za veće količine trgovina. Neslužbene izjave ne bi trebale zamijeniti mjerljive dokaze ili ugovorne obveze.
P: Kako trgovac na malo može utvrditi jesu li uštede na radnoj snazi stvarne?
O: Mjerite neto promjenu rada, a ne samo rad koji je uklonjen iz postupka označavanja-na papiru. Oduzmite ESL nadzor, rukovanje iznimkama, ponovno povezivanje, održavanje predložaka, zamjenu uređaja i vrijeme IT podrške od osnovnog radnog opterećenja papirnatih-naljepnica. Bilježite sate po ulozi i odjelu jer se ušteda rada u trgovini može nadoknaditi dodatnim radom za središnji IT ili timove za podršku.
P: Što bi se trebalo dogoditi kada jedan odjel ne uspije, ali ukupni rezultat pilota prođe?
O: Nemojte odobriti bezuvjetno uvođenje samo na temelju prosjeka trgovine-. Identificirajte neuspješni odjel, klasificirajte glavni uzrok, ispravite problem mreže, montiranja, predloška, tijeka rada ili integracije i ponovite zahvaćene testove. Uvođenje se može nastaviti u potvrđenim područjima samo kada ih plan implementacije jasno odvaja od uvjeta koji još zahtijevaju sanaciju.
Final Takeaway
Uvođenje elektroničkih naljepnica na police je kontrolirana operativna transformacija koja uključuje podatke, cijene, mreže, opremu, logistiku, zaposlenike, dobavljače, podršku i upravljanje.
Najjači planovi uvođenja klasificiraju trgovine u ponovljive arhetipove, provjeravaju spremnost s dokazima, određuju valove prema instalaciji i kapacitetu podrške, kontroliraju prekidanje i vraćanje, definiraju odgovornost kroz RACI, obučavaju svaku ulogu, održavaju planirane rezervne zalihe i drže trgovine u hiperskrbi dok se ne ispune mjerljivi izlazni kriteriji.
Svaki val bi trebao poboljšati standard prije nego što se ponovi u većoj mjeri. Kada se pojavi lokalna greška, trgovac bi trebao pauzirati ili redizajnirati zahvaćeni arhetip radije nego reproducirati istu slabost u cijelom lancu.
S discipliniranim kriterijima ulaska, pravima odlučivanja, kontrolama oporavka i izvješćivanjem o učinku, trgovci na malo mogu koristiti ESL-ove zapojednostaviti poslovanje maloprodajebez žrtvovanja točnosti cijena, operativne kontrole ili podrške trgovine.
